2016年12·28市级重点项目进展情况
  • 2018-01-05 10:08
  • 来源: 汕头日报
  • 发布机构:汕头市信息中心
  • 【字体:

编者按推进重点项目建设,是我市着力扩大有效投资,加快全面振兴、协调发展的重要举措。为此,市委、市政府今天在本报公布 2016 年 6 个 12·28 市级重点项目至 2017 年底的完成情况, 2017 年 8 个 12·28 市级重点项目在 2018 年的工作计划表,向社会公众公开2016 年12·28 市级重点项目进展情况,以及2017 年12·28 市级重点项目的项目名称、2018 年工作计划的每月进度节点、牵头单位及责任人、项目单位及负责人等详细信息,目的在于保障人民群众知情权、参与权、监督权,听取公众意见建议,加强和改进工作,确保项目执行到位。

2016年12月28日,我市举行重点项目启动仪式,一批事关汕头当前和长远发展的重大项目启动建设。其中,潮商中心大厦项目、东海岸大道全线贯通工程项目、明园国际科创金融城项目、泰盛科创园项目、汕头火车站综合客运枢纽首期工程项目和比亚迪濠江工业园项目等6个市级重点项目,于2017年1月5日在《汕头日报》上向社会公布年度工作计划。一年来,各责任单位主动跟进服务,积极协调解决问题;各项目单位想方设法加快建设进度;市委督查室定期跟踪督办。市委常委会多次听取项目建设督查情况汇报,协调解决存在问题,下来还将继续定期不定期听取12·28市级重点项目建设情况汇报,并适时派出督查组加强跟踪督查。截至2017年12月底,以上各项目进展情况(由各责任单位提供)如下:

潮商中心大厦项目

项目已完成100%基坑支护工程;完成桩基工程量的70%,局部进行土方开挖,开始进行基础施工;100%完成潮会所桩基工程、基础工程、主体工程及砌筑工程,正在进行外立面玻璃幕墙及室内装修施工。

泰盛科创园项目

项目已全部完成基坑支护工程、土方工程、桩基础工程;地下室工程方面,承台底板结构工程累计完成25%,水电预埋工作穿插进行中;地下室墙柱结构工程累计完成12%。

汕头火车站综合客运枢纽首期工程项目

项目涉及火车站站前广场既有人防工程(6.1万立方米)已完成拆除;大体积深基坑开挖、支护及桩基础施工完成超90%;止水工程与底板浇筑分区域加快施工。目前,负二层完成75%,负一层完成65%。新建人防空间配套隐蔽工程结合主体施工同步做好预埋,已累计完成预埋工程量约70%。项目累计完成投资5.1亿元,完成估算总投资63%。

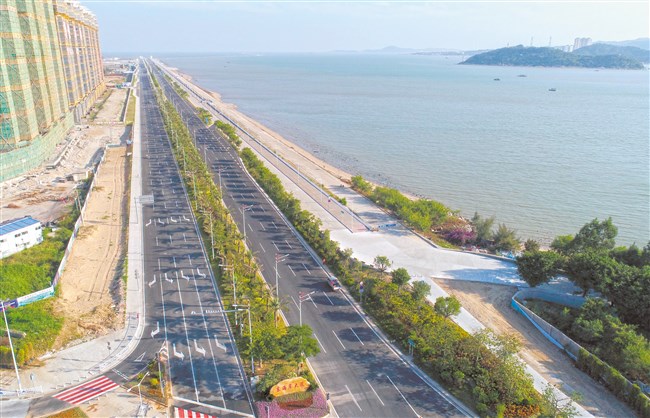

东海岸大道全线贯通工程项目

项目已完成南干渠大桥施工,完成全线道路沥青面层施工,完成照明及交通工程设备安装等工程,并于2017年10月1日正式通车。

明园国际科创金融城项目

项目已完成相关地块工程围护桩施工工作100%,完成游泥土方开挖30%;完成临时办公楼土建主体工程,正在进行外立面幕墙施工。

比亚迪濠江工业园项目

一期比亚迪跨座式单轨产业项目投资1.71亿元,轨道梁厂开始投产,正在进行区间梁养护,曲线与移动直线模具安装调试完成。2#、5#车辆厂设备安装调试中,目前正在进行试生产。综合楼已封顶,首层装修中;综合站房基本完工,配电房使用中。1#宿舍楼已封顶进行装修,预计2018年2月中旬完工;2#、3#、4#宿舍楼分别进行六层、四层、三层结构施工。二期3D玻璃智能终端零部件生产项目投资0.84亿元,12#厂房基建进行门窗安装等收尾工作;13#厂房墙面板安装中;14#厂房主钢构吊装中;10#厂房正进行土方回填与钢筋绑扎准备浇筑作业;11#厂房正在进行土方开挖作业。12#厂房预计2018年3月建成。

相关附件:
相关稿件
扫一扫在手机打开当前页
汕头市政府门户网站 Shantou Municipal Government 脚部
主办:汕头市人民政府办公室   技术保障:汕头市政务服务中心    关于我们    联系我们    网站地图
网站标识码 : 4405000014   粤ICP备05066684号-1   粤公网安备 44051102000227号

违法和不良信息、假冒政府网站举报电话:0754-88278342

您访问的链接即将离开“汕头市人民政府门户网站”,是否继续?

- -
汕头市政府门户网站 Shantou Municipal Government
