华侨试验区近期重点项目进展

发布时间:2020-10-15 15:10:24 来源:华侨试验区 发布机构:华侨试验区

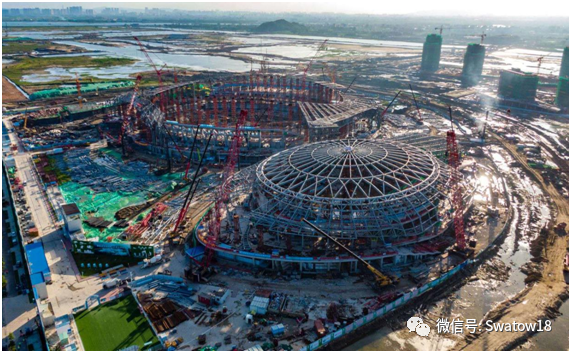

  汕大东校区暨亚青会场馆项目:目前,项目一期体育场、体育馆主体结构、钢结构已实现封顶,砌体结构完成95%、内墙抹灰完成65%、幕墙钢龙骨安装完成17%、预制看台和金属屋面开始施工,机电安装随砌体结构施工进度同步进行;会议中心、训练场基础完成90%、主体结构完成80%。累计完成产值约78994万元,占合同造价比例约59.4%。

  项目二期10栋学生宿舍楼主体结构已全部实现封顶,砌体结构完成95%、内墙抹灰完成30%、外墙抹灰完成35%,机电安装随砌体结构施工进度同步进行;市政道路、室外园建工程软基处理基本完成,河涌工程附属结构完成50%,桥梁工程桩基础已完成、下部结构完成30%,市政道路给排水管网完成5%。累计完成产值约34106万元,占合同造价比例约45.6%。

  项目三期于2020年8月28日在广东省招标投标监管网、汕头市人民政府门户网汕头市公共资源交易中心专栏等媒体发布招标公告,9月18日上午开标,9月24日上午定标。经定标委员会票决,确定得票最高的优质投标人联合体(牵头人:中国建筑第八工程局有限公司,成员:中恒建筑设计院(广州)有限公司)为中标人。目前,三期项目已组织中标单位进场启动相关临时设施建设及开工前有关准备工作。

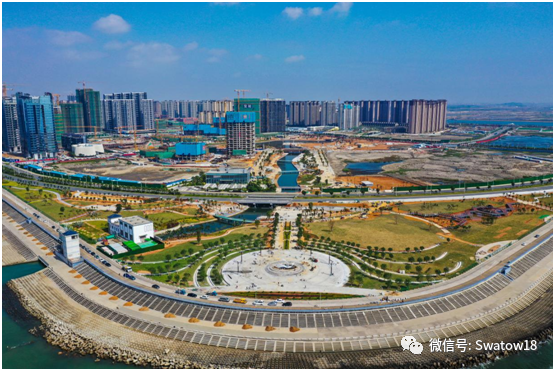

  东海岸新城津湾、东海岸公园项目:历时7个月,近800名建设者日夜辛勤付出,东海岸新城新津片区津湾、东海岸公园主体工程已全部完成,其中“梦想腾飞”园区在9月30日作为国庆献礼对外开放。

  东海岸新城市政工程项目:新溪片区目前已启动韩津路、武夷山路、南岭路、昆仑山路、东兴路、越华路、南洋大道等道路及隧道桥梁建设;各条道路正在进行软基处理、管线施工、路基施工,韩津路已进行水稳层施工,采用双层连铺工艺完成该路段全幅160米5%水稳基层的铺设。三座跨河涌桥梁已完成桩基施工,启动下部结构施工。隧道已完成围护桩结构桩及止水帷幕施工,正在进行土方开挖、冠梁及支撑施工。

  塔岗围片区紫峰路、万峰路软基处于堆载恒载期;五洲大道(场馆段)进行车行道路基、水稳层施工;梅峰路(前段)、翠峰路(前段)完成水稳层、沥青第一层施工;翠峰路隧道支护桩、结构桩全部完成,隧道完成5块主体结构底板;梅峰路2#桥完成所有桩基,完成0#、2#承台;翠峰路4#桥完成所有桩基。

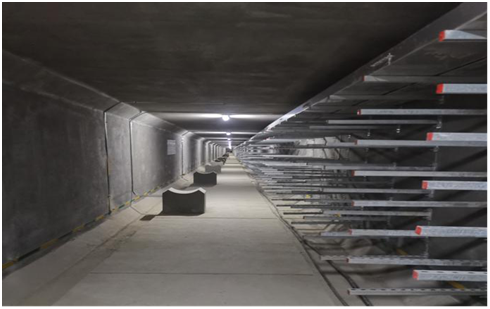

  东海岸新城综合管廊项目:新溪片区6条综合管廊已完成主体主线长度9.4公里,约占总量77%,其中昆仑山路综合管廊已全部建设完成,机电设备开始入廊安装,项目配套的监控管理中心正同步建设。计划今年11月底完成主体工程建设,12月完成设备安装调试。目前全面开展主体工程建设及机电安装,已完成主体混凝107100m³,完成总体计划的76%。

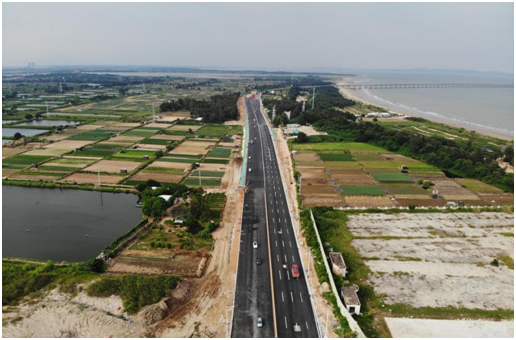

  东海岸大道北延连接南澳大桥道路及配套项目:东海岸大道北延后段1.3公里已完成主体工程,道路沥青、路灯及部分标线已完工。9月28日,东海岸大道北延后段工程提前实现通车。

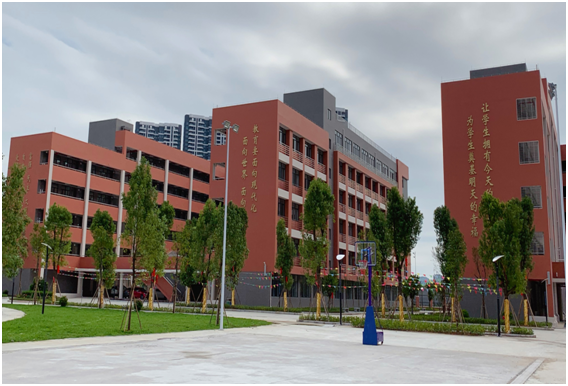

  国家示范性高中和国际学校项目:至9月底已完成总产值约61%,其中:体艺馆首层结构板已完成,除体艺馆外其余各栋主体(含地下室)均已封顶完成。地下室内墙天棚抹灰、乳胶漆。高一、高三教学楼砌筑完成,屋面工程基本完成,1-2层抹灰完成。高二教学楼1-5层砖墙砌筑完成。示范高中宿舍A砖墙砌筑完成。学生宿舍楼B、C砖墙砌筑1-3层完成。图书馆屋面工程完成,三、四层乳胶漆、门窗框安装。其它室内装饰工序、水电安装内容同步穿插进行。

  新津片区C组团九年一贯制学校项目:ABCD栋完成建设内容,E栋地下室顶板钢筋制安完成50%,车道A浇筑完成,F栋第一区段三层板模板制安完成,钢筋绑扎完成20%,第二区段二层板完成浇筑,三层板模板制安完成70%。

  泰星路(阿里山路—泰山南路)污水干管及提升泵站项目:项目长1.4公里,日处理量6.75万立方米的一体化污水提升泵站一座,总投资约3500万元。目前施工图审图已推送,预算初稿已完成,环评专家意见修改完善中,项目绿化迁移与市城管对接中,计划10月份完成施工图审图,环评报告表批复,工程质、安监登记及工程施工许可证核发等工作。

  新津片区F组团支路项目:总长约2.6公里,总投资额1.35亿元,项目总进度完成总工程量约83%。目前正在进行B线、C线路平石安装,种植土回填。

  海岸带综合示范区项目:

  1.东海岸新城海堤“三化”项目:已完成工程施工的前期工作:工人临时设施安置,办公场地的安置,三个片区的保安亭安置,临时安全设施及安全管理制度的建立;项目管理体系建立完备;种植土、苗木培养、美植袋等已经完成了商务谈判,苗木培养已经在9月7日开始;小型挖土机械9月10日已经进场并完成了50%的废土、杂草的清除工作;第一批美植袋已经进场;种植土已经安排进场,9月7日相应的设备和人员进场。

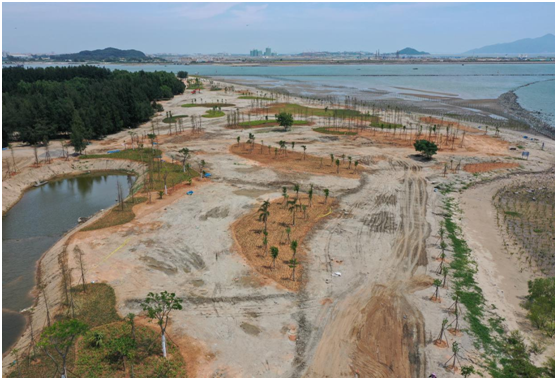

  2.外砂河口红树林生态修复工程(一期)项目:沙滩地面丛林清表完成98%;鱼塘修整完成85%;竹竿网土工布覆盖完成100%;回填土造坡完成96%;设备摆放场完成40%;进场路整修完成80%;高潮滩绿化种植完成90%;中潮滩红树林种植完成100%;围网施工完成100%;围栏建设完成60%;绿化给水铺设完成100%;照明铺设完成40%。

  侨韵文化旅游商业带项目:项目部驻地建设完成;完成清表工作,目前正在园内土方回填/推土平整场地;完成民工生活区建设、场地平整、浇筑砼地埕。
