华侨试验区重点项目7月最新进展

发布时间:2020-08-12 10:57:43 来源:华侨试验区 发布机构:华侨试验区

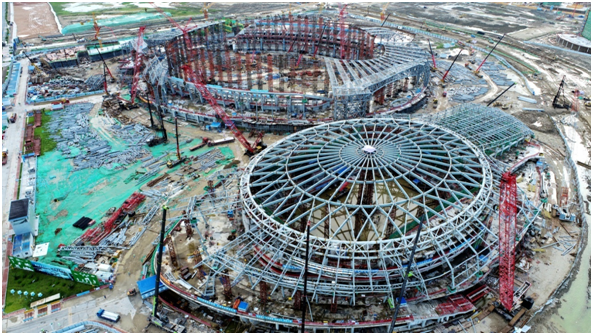

  汕大东校区暨亚青会场馆项目。项目一期亚青会主场馆主体结构已实现封顶,砌体结构首层完成80%、机电配管及支架完成20%,钢结构吊装完成80%,幕墙埋件全部完成;运动员村主体结构实现封顶,市政道路、室外园建工程软基处理基本完成,河涌工程土方开挖完成60%,河涌桥梁桩基础完成90%;整个项目累计完成产值占合同造价约36%。计划10月底完成一场两馆钢结构吊装,计划12月底实现金属屋面断水,其他专业及配套工程于今年底基本建成。项目(二期)10栋宿舍楼提前一周全部封顶,各楼栋陆续转入砌体及装饰装修施工阶段,累计完成产值约2.1亿元;项目(三、四期)目前已基本完成方案设计,力争在近日向省领导汇报后定稿。

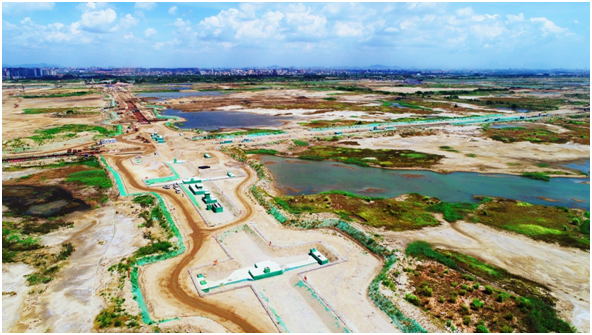

  东海岸新城津湾、东海岸公园项目。公园各区域土方、地形基本成型,全面启动园建装饰、绿化种植、广场平台铺装等施工。时间之环区的环形木棉大道、12个生辰塔已初具雏形,金凤花广场、水上剧场、北入门广场等正加紧建设;时间溪谷区4座景观桥已完成主梁架设,进入广场铺装施工;梦想腾飞区腾飞广场已完成广场地形及场地硬化,景观栈道主梁已搭设完毕,部分园路已铺设完成,绿化示范段已完成种植;拥抱未来区关键工程地下停车场底板全部浇筑完成,顶板结构累计完成80%,计划8月中旬完成主体结构建设。区域内其它平台广场及景观结构等园建主体施工已全面铺开。



  东海岸新城综合管廊项目。新溪片区6条综合管廊已完成主体主线长度7.3公里,约占总量60%,其中昆仑山路综合管廊已全部建设完成,机电设备开始入廊安装,项目配套的监控管理中心正同步建设。计划今年11月底完成主体工程建设,12月完成设备安装调试。



  东海岸新城市政工程项目。塔岗围片区市政工程项目控制性节点工程翠峰路下穿隧道围护桩(共747根)已全面完成,主体结构正式启动施工,首个结构段已完成混凝土浇筑,隧道雏形初现;梅峰路1#大桥已完成桩基60%、正在实施下部结构施工;紫峰路、万峰路等路段进入堆载恒载阶段,近期将陆续卸载展开道路施工;梅峰路、翠峰路、五洲大道场馆段正进行地下管沟施工,计划9月份完成场馆周边道路、路灯、人行道等示范段,具备道路开通条件。

  新溪片区市政工程项目施工便道、临建驻地、桥梁施工栈及桥平台已建设完成;南岭路隧道围护桩已完成90%(604根),道路土方填筑及级配碎石垫层已开始施工;泰华路已启动水泥搅拌桩及昆仑山路碎石桩施工。

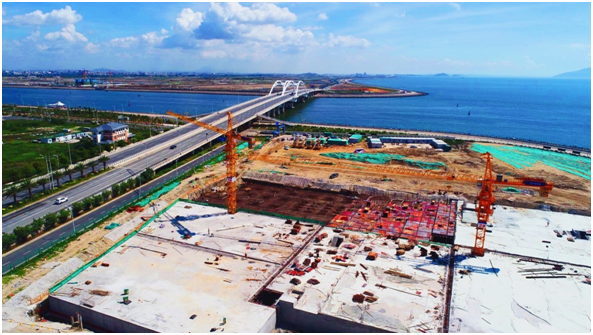

  东海岸大道北延连接南澳大桥道路及配套项目。现已完成左幅拓宽道路交通疏导,原地面清表、围挡、土方填筑施工、软基处理、雨水管线,正在进行3.5%水泥稳定层施工、通信迁改管道施工,级配碎石层铺设;右幅已完成清表、砂垫层施工,软基处理施工,正在进行碎石垫层铺设及土方填筑施工。

  新津片区C组团九年一贯制学校项目。目前完成:A至D栋(教学楼)结构封顶、外墙贴砖完成;EF栋(综合楼)地下负一层墙柱钢筋绑扎完成67%;项目累计完成总工程量的56%。计划于2020年8月1日前,A至D栋(教学楼)、运动场地、围墙及其他配套完成并具备使用条件。

  泰星路(阿里山路—泰山南路)污水干管及提升泵站项目。项目新建泰星路(阿里山路-泰山南路)污水干管1.4公里,日处理量6.75万立方米的一体化污水提升泵站一座,总投资约3500万元。7月13日签订设计施工总承包合同。目前环评、施工图编制中,建设工程规划许可证报批中。计划8月份完成监理单位、全过程造价咨询服务机构委托工作、环评报告表审批、工程质监、安监登记手续以及完成工程施工许可证核发等工作。

  国家示范性高中和国际学校项目。目前项目现场施工进度已完成总产值的55%。其中宿舍楼地下室主体结构完成约98%,体艺馆首层高支模搭设即将完成,示范高中宿舍C四层结构完成,教师宿舍六层结构完成,食堂、高二教学楼、示范高中宿舍B结构封顶,学生宿舍楼A、高一教学楼首层~二层砌体完成,高三教学楼、图书馆砌体全部完成,其它室内装饰工序、水电安装内容同步穿插进行。按照施工进度计划,争取2020年9月底完成各栋建筑物的主体封顶,2020年底完成各栋主要室内外装修装饰项目并逐步进入室外配套工程施工。

  新津片区F组团支路项目。目前正在进行B线桥梁桥面系施工、A线AK0+320-AK0+420段水泥搅拌桩施工,B线/D线第二层水稳层铺设,C线第一层水稳层施工。

  侨韵文化旅游商业带项目。拟建设新溪河涌绿地、塔岗围河涌绿地总面积约245.85公顷,建设鄱阳湖路、莱湾路和万峰路等市政道路总长约9.4公里。按新溪、塔岗围分为一标段、二标段实施。目前已完成概算获批、设计施工总承包(EPC)第一、第二标段招标,以及全过程造价咨询招标备案。

  海岸带综合示范区项目。东海岸新城海堤“三化”项目已于2020年7月21日挂网招标。外砂河口红树林生态修复工程(一期)项目进展情况:中潮滩杉木桩施压和挂网完成100%;中潮滩红树林种植完成100%;高潮滩5、6分区竹竿网铺设与土工布覆盖完成100%,回填土造坡完成100%,乔灌木种植完成100%;高潮滩4分区竹竿网铺设,土工布覆盖完成100%,回填土平整完成100%,乔灌木种植完成90%;高潮滩3分区竹竿网铺设与土工布覆盖完成100%,回填土平整完成70%;高潮滩2分区回填土完成70%。
