给力!华侨试验区重点项目最新进度全在这

发布时间:2020-07-17 08:40:44 来源:本网 发布机构:华侨试验区

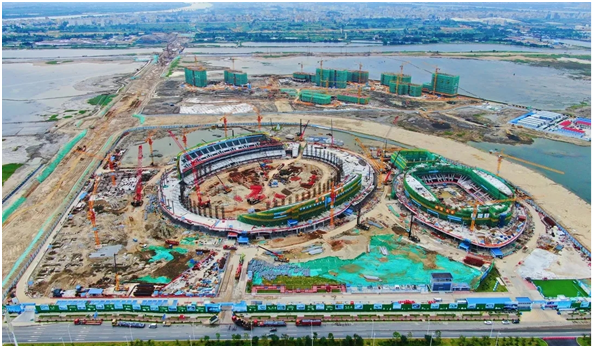

  汕头大学东校区暨亚青会场馆项目:目前亚青会主场馆主体结构已实现封顶,砌体结构、机电配管及支架完成20%,钢结构吊装完成15%,幕墙埋件全部完成;运动员村主体结构完成85%,砌体结构完成30%,市政道路、室外园建工程软基处理基本完成,河涌工程及附属桥梁基础完成40%;整个项目累计完成产值占合同造价约35%。

  东海岸新城新溪、塔岗围主次干道项目:翠峰路、梅峰路目前正在进行污水管线钢板桩支护施工及管线开挖,雨水箱涵基础浇筑;翠峰路钢板桩支护完成496m,管线沟槽开挖完成273m,雨水箱涵浇筑完成61m,污水管道安装完成60m;梅峰路钢板桩支护完成480m,管线沟槽开挖完成300m,雨水管道安装完成40m,污水管道安装完成189m。梅峰路1号大桥桩基6月30日前全部完成;梅峰路2号桥、翠峰路4号桥桩基6月30日前完成50%(48根);翠峰路隧道6月30日前完成全部围护桩及结构桩浇筑。

  目前塔岗围支河涌砂垫层完成183580,总完成度85.2%,塑料排水板完成43236根,总完成度21.51%,淤泥密封墙完成635m,总完成度8.53%;新溪南砂垫层完成45200,总完成度39.6%,新溪北砂垫层完成48300,总完成度39.31%。

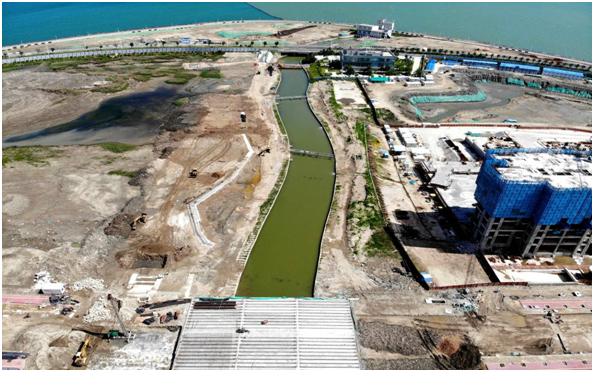

  东海岸新城新溪片区地下综合管廊项目:目前全面开展主体工程建设,已完成主体混凝74688m³,累计完成总进度53%。

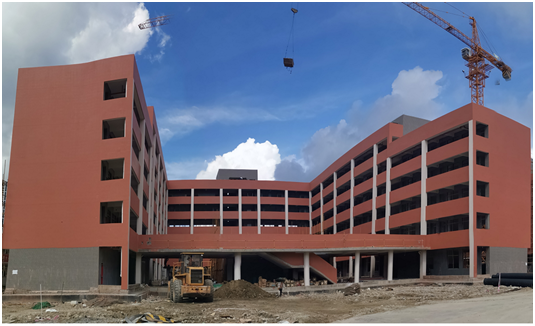

  华侨试验区国家示范性高中和国际学校项目(一期):截至6月已完成高一、高三行政教学综合楼、学生宿舍楼A、图书馆主体封顶进入装修装饰阶段;高二行政教学综合楼、学生宿舍楼B完成至六层梁板;教师宿舍完成至四层梁板;食堂完成至三层梁板;学生宿舍楼C完成至二层梁板;体艺馆完成首层板。截至6月底现场施工进度完成总产值的57%。

  新津片区津湾、东海岸公园项目:目前,公园各区域土方、园建管桩全部完成;区域四地下停车场止水帷幕已全部完成,底板混凝土完成43%浇筑,顶板模架施工已全面展开;景观钢构桥(4座)主体已完成安装;现浇景观桥(2座)已完成下部承台及立柱浇筑,进行现浇支架安装;正进行管理用房、生辰塔、栈道、平台广场及景观结构等园建主体施工;正在推进管网铺设及绿化微地形修整、部分区域绿化种植、平台铺装等工序施工。

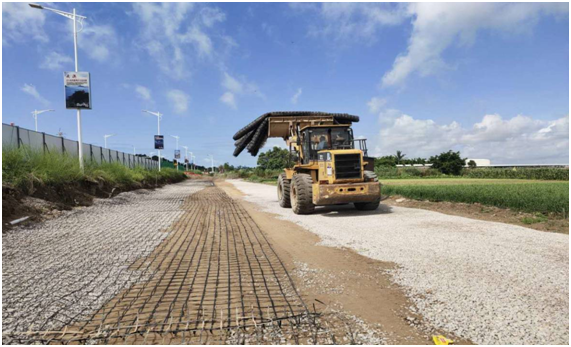

  新津片区F组团支路项目:项目总进度完成总工程量约78%。目前正在进行B线桥梁桥面系施工、桥头段水泥搅拌桩施工,B/C/D人行步道砖铺装和第二层路基铺设。

  新津片区C组团支路项目:项目位于华润九里与C组团九年一贯制学校中间,连接阿里山路与望洋山路,全长339.1m,总投资1126.71万元,已完工,正在准备竣工验收。

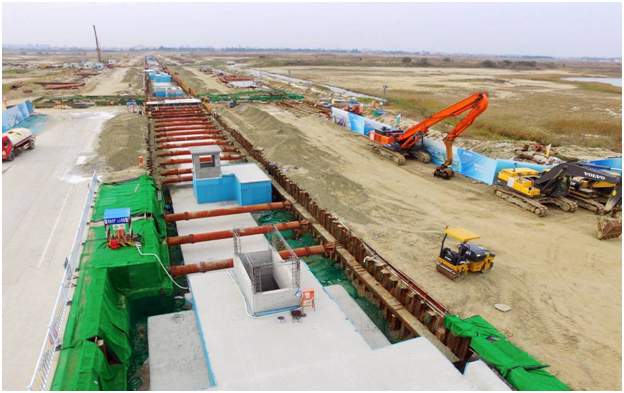

  东海岸大道北延连接南澳大桥道路及配套项目:目前,高压旋喷桩本周完成112根,累计完成291根,累计完成率87.65%,本工程除管线、征拆影响区域外均已完成;左幅碎石垫层铺设820m³,累计完成7932m³,累计完成率34.31%;左幅土方填筑本周完成9924m³,累计完成17874m³,累计完成率22.23%;左幅雨水管线沟槽开挖Y2-12~Y2-23,累计开挖136m;左幅K1+340-K1+220交通疏解便道碎石垫层铺设220m³,土工格栅铺设1200m²。

  新津片区C组团九年一贯制学校项目:目前完成A至D栋(教学楼)结构封顶、外墙贴砖完成;E、F栋(综合楼)地下负一层墙柱钢筋绑扎完成30%;累计完成总工程量的50%。受疫情影响,教学楼交付使用时间将拖后约1个月,计划于8月1日前,A至D栋(教学楼)、运动场地、围墙及其他配套完成并具备使用条件。2021年2月1日前,整个项目完成竣工验收并交付使用。

  泰星路(阿里山路—泰山南路)污水干管及提升泵站项目:6月23日发出EPC设计施工总承包单位中标通知书。计划于7月份中旬完成监理单位、咨询单位、施工图审查单位、环评编制单位、水保方案编制单位的委托工作;7月底完成环境影响评价报告表和水土保持方案的审批和备案工作;8月下旬完成工程质监、安监登记手续,完成工程施工许可证核发等工作。

  外砂河口红树林生态修复工程(一期)项目:已完成临时设施的搭设及生活办公用品的配置与地面硬化工作,清表工作量基本完成,施工便道清通约完成30%,清理海滩垃圾约8000㎡,垃圾淤泥外运完成约40%,钢网围栏完成约80m,中潮区完成80%的杉木桩施压,五分区、六分区的竹竿捆绑施工及土工布施工完成30%。

  海岸带综合示范区项目:设计单位已完成东海岸新城海堤“三化”项目《规划与作业设计》,正进行预算审核、报市自然资源局审批等工作。

  侨韵文化旅游商业带项目:拟建设新溪河涌绿地、塔岗围河涌绿地总面积约245.85公顷,建设鄱阳湖路、莱湾路和万峰路等市政道路总长约9.4公里。按新溪、塔岗围分为一标段、二标段实施。5月22日项目可研已获批复,6月12日初步设计已获批复,概算已报批。
